सात वर्ष बित्दासमेत लेदुवा खोलामा पुल नबने पछि जोखिम मोलेर खोला तर्न बाध्य

सहयात्रा टिभी

काठमाडौँ । जेठ ३ , धरान उपमहानगरपालिका–५ स्थित देवी गाउँको लेदुवा खोलामा निर्माणाधीन पुल सात वर्ष बित्दासमेत पूरा हुन सकेको छैन ।

सम्झौता भए अनुसार पाँच वर्षअघि नै निर्माण सम्पन्न हुनुपर्ने भए पनि हालसम्म काम अलपत्र रहँदा स्थानीयवासी र विद्यार्थीले बर्खायाममा जोखिम मोलेर खोला तर्न बाध्य भएका छन् ।

पुल निर्माणका लागि विसं २०७७ साउन ४ गते कोशी प्रदेशको भौतिक पूर्वाधार विकास मन्त्रालय र वर्ल्ड ट्रेड कन्स्ट्रक्सन कम्पनीबीच एक करोड २१ लाख ८६ हजार आठ सय १३ लागतमा सम्झौता भएको थियो । सम्झौता अनुसार विसं २०७८ साउन ७ गतेभित्र निर्माण कार्य सम्पन्न हुनुपर्ने थियो ।

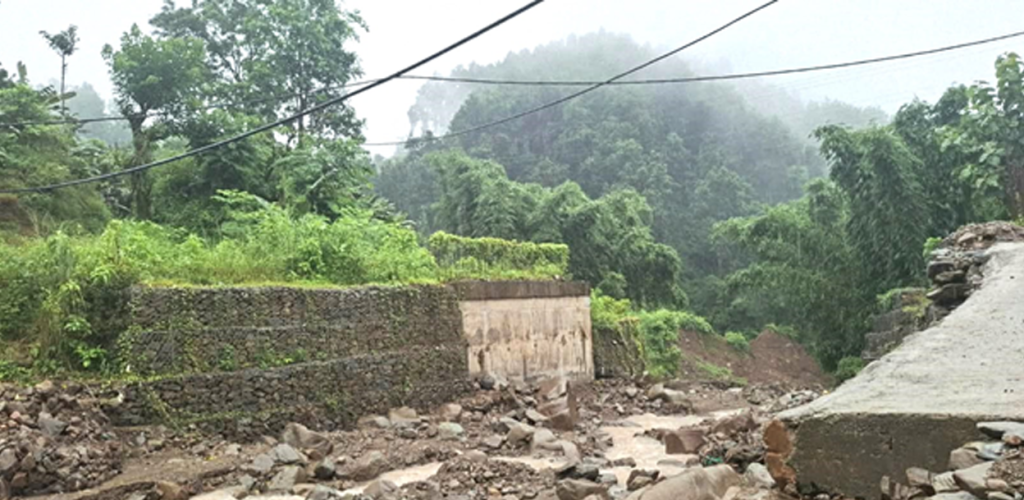

धरान उपमहानगरपालिका–५ का वडाध्यक्ष मनप्रसाद लिम्बूका अनुसार पुल निर्माणका क्रममा दुवैतर्फ पिलर उठाइए पनि त्यसपछि काम अघि बढ्न सकेको छैन । करिब ४० प्रतिशत काम भएको थियो, अहिले त पिलरसमेत झाडीले ढाकिसके । उनले भने, ‘अरू संरचनात्मक काम पूर्ण रूपमा अलपत्र छ ।’

पुल नबन्दा धरान–४ र ५ का बासिन्दालाई धरान बजारसम्म आवतजावत गर्न समस्या हुने गरेको उनले बताए । बर्खायाममा खोलामा बाढी आएपछि स्थानीयवासी र विद्यार्थीले ज्यान जोखिममा राखेर खोला पार गर्नुपर्ने अवस्था रहेको उनको भनाइ छ । बिरामी परे बिरामीलाई अस्पताल पु¥याउन समेत कठिन हुन्छ । उनले भने, बाँसको अस्थायी पुल बनाइन्छ पछि बाढीले बगाइदी हाल्छ ।

विशेषगरी यहाँका किसानले उत्पादन गरेका उपभोग्य वस्तु धरान बजारसम्म पुर्‍याउन समस्या हुने गरेको छ । त्यसैगरी विद्यार्थीलाई पनि आवतजावतमा कठिनाइ हुने गरेको स्थानीयवासी बताउँछन् ।

बर्खाको समयमा परीक्षा परेको अवस्थामा खोलामा बाढी आएपछि खोला तर्न नसक्दा परीक्षा छुट्ने समस्या समेत हुने गरेको वडाध्यक्ष लिम्बूले बताए ।

उनका अनुसार पुल निर्माण सम्पन्न भए धरानको मुख्य बजारसँगै धरान–४ र ५ का बासिन्दालाई आवतजावतमा सहज हुने छ । साथै, यस मार्गमार्फत धनकुटाको राजारानी तथा मोरङको याङ्शीला, केराबारी हुँदै धनकुटा र मोरङसम्म पुग्नसमेत सहज हुने उनको भनाइ छ ।
